從國網北京市電力公司獲悉,北京地區今夏因特大暴雨受損的電力基礎設施重建工程已于10月底全面完工,受損電力設施供電能力全部恢復,為門頭溝、房山等地區群眾溫暖過冬提供堅強電力保障。

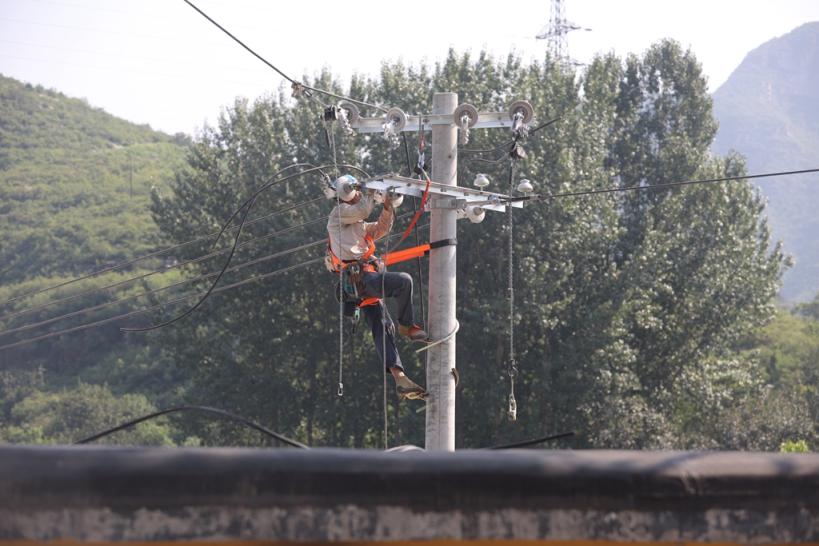

國網北京房山供電公司在災後重建現場建設線路。(張穎 攝)
2023年7月29日至8月2日,北京遭遇140年以來最強降雨,門頭溝、房山、昌平等地區電力基礎設施損毀嚴重。搶險救災階段,國網北京電力14天實現有人居住村、戶全面恢復電力供應。在完成電力保通階段性任務後,按照市委市政府“一年基本恢復,三年全面提升,長遠高品質發展”的總體思路,國網北京市電力公司迅速打響電網災後重建“百日攻堅戰”。
國網北京電力災後重建辦公室主任劉音介紹,災區電網重建工程包括主網和配網兩個層面。其中主網涉及1座110千伏變電站、2條110千伏線路和2條35千伏線路;配網包括10千伏線路212條268.4千米、變壓器224台、低壓線路224.4千米等具體任務。截至10月底,主網“1站4線”和配網212條線路等恢復重建工作已全部完成。
針對門頭溝、房山等地區“煤改清潔能源”受損設施,國網北京電力集中優勢力量開展攻堅,克服進戶線受損嚴重、高低壓同步施工等多重困難,逐戶深入現場排查、逐線梳理電源情況,3.8萬餘戶受損設施供電能力已全部恢復。同時,該公司面向全市制定“一線一案”“一村一案”差異化措施,完善相關用戶日常購電不出村、應急服務全天候等舉措,全力滿足人民群眾冬季取暖和生産生活需求。
此次電網災後恢復重建工作重點在門頭溝、房山、昌平三個區同步開展。為了確保重建工程按期完成,國網北京電力成立電網災後重建領導小組,建立定期例會、會商協調、督查督辦、閉環管控“四項機制”。相關供電公司細化災後重建責任書、時間表和任務單,全面管控災後重建工程安全、品質和進度,確保各項工作有力有序進行。
此外,結合此次災情應對和電網災後重建工作,國網北京電力還編制了北京電網防汛能力三年提升規劃,將在電網平原防澇、輸電線路防汛、山區電網加強、電網生命線建設、防汛應急等五個方面佈局提升,將電網災後恢復重建與韌性城市建設、鄉村振興戰略實施等相統一,不斷提升首都電網抵禦風險能力、安全保障能力和民生服務能力。其中對城六區及山區網架結構、選址選線、設備水準等方面,提出60條電力設施防汛標準指導意見,並選取7個“恢復+”示範區段,通過升級桿塔材質、改良基礎形式、建設防水墻、加裝監測設備等提升措施,增加電力桿塔抗水流衝擊、抗洪水漂浮物撞擊能力。
國網北京市電力公司相關負責人表示,該公司將紮實做好電力保供籌備工作,將包括136萬“煤改清潔能源”用戶在內的六大類供暖客戶全部納入保障範圍,安排客戶經理駐村服務,保障群眾安全溫暖度冬。(王天淇)
